Муравьев Валентин Павлович

энерге­тик. С 1952 года рабо­тает в Мини­стер­стве сред­него маши­но­стро­е­ния в горо­дах Челя­бинск-40 и Крас­но­ярск-26. Пер­вый дирек­тор Ленинград­ской АЭС. Лау­реат Ста­лин­ской (1953) и Ленин­ской (1965) премий.
Муравьев Валентин Павлович

Биография

Вален­тин Пав­ло­вич Мура­вьев родился 24 апреля 1908 года в г. Иркут­ске в много­дет­ной семье служащего, выходца из кре­стьян. Спу­стя три недели после его рож­де­ния его отец уто­нул, и мать, в силу тяже­лого мате­ри­аль­ного положе­ния, опре­де­лила ребенка в дет­дом в г. Иркут­ске. В 1915 году, после вто­рой женитьбы матери, Вален­тина забрали из дет­дома и опре­де­лили учиться в началь­ную школу.

Но учиться в школе ему дове­лось всего лишь три года. Нача­лась граж­дан­ская война, его отчима убили, и положе­ние семьи вновь ста­но­вится непомерно тяже­лым. 10-лет­него Вален­тина по дого­вору отдают уче­ни­ком сле­саря в кустар­ную мастер­скую сро­ком на пять лет. Так, очень рано, с 15-лет­него воз­раста, нача­лась его тру­до­вая биография.

Полу­чив первую рабо­чую спе­ци­аль­ность сле­саря, Вален­тин устра­и­ва­ется сна­чала на сте­коль­ный завод под Иркут­ском, а чуть позже на фаб­рику «Сибфарфор», откуда в 1928 году его коман­ди­руют учиться на рабфак в г. Иркут­ске. И это, по всей веро­ят­но­сти, опре­де­лило его даль­нейшее обра­зо­ва­ние — в 1931 году он ста­но­вится сту­ден­том Ленинград­ского инду­стри­аль­ного (поли­тех­ни­че­ского) инсти­тута. По окон­ча­нии пол­ного курса по спе­ци­аль­но­сти «гид­рав­ли­че­ские машины» В. П. Мура­вьеву при­сва­и­ва­ется ква­лифи­кация инже­нер-меха­ник и выда­ется диплом № 158536. Полу­чен­ную спе­ци­аль­ность он в тече­ние четырех лет, с 1937 по 1941 гг., при­ме­няет на прак­тике, рабо­тая и про­двига­ясь по служеб­ной лест­нице на Вол­хов­ском алюми­ни­е­вом заводе.

В пер­вые месяцы Вели­кой Оте­че­ствен­ной войны В. П. Мура­вьев, тогда уже глав­ный меха­ник завода, вме­сте с цехами эва­ку­и­ру­ется на Урал в г. Каменск-Уральский, где рабо­тает глав­ным меха­ни­ком Уральского алюми­ни­е­вого завода до конца 1951 года. В годы войны завод был фак­ти­че­ски един­ствен­ным предпри­я­тием, дававшим стране алюми­ний.

В 1945 году стар­тует совет­ский Атом­ный про­ект, одной из глав­ных про­блем кото­рого были кадры. Остро не хва­тало спе­ци­а­ли­стов, по ряду вос­тре­бо­ван­ных про­фес­сий их вовсе не было. В. П. Мура­вьева, как опыт­ного руко­во­ди­теля и тех­ни­че­ски грамот­ного спе­ци­а­ли­ста, пере­во­дят в систему Мини­стер­ства сред­него маши­но­стро­е­ния и с 1 января 1952 года направ­ляют на работу в Южно-Уральскую кон­тору Главгор­строя СССР (ком­би­нат № 817, будущий ПО «Маяк»). Пере­вод В. П. Мура­вьева в атом­ную отрасль был сде­лан по иници­а­тиве Е. П. Слав­ского, в то время руко­во­ди­теля ком­би­ната № 817, кото­рый хорошо знал В. П. Мура­вьева по совмест­ной работе на Уральском алюми­ни­е­вом заводе.

Пер­вая долж­ность В. П. Мура­вьева на предпри­я­тии — заме­сти­тель началь­ника действующего реак­тора АВ-1. Но Е. П. Слав­ский про­чил его на долж­ность началь­ника стро­ящегося реак­тора АВ-3, поэтому он одно­временно про­хо­дил дуб­ли­ро­ва­ние на долж­ность дирек­тора.

24 мая 1952 года В. П. Мура­вьева рас­по­ряже­нием Совета Мини­стров СССР назна­чают началь­ни­ком объекта АВ-3. В то время началь­ники реак­то­ров назна­ча­лись при­ка­зами Пер­вого Глав­ного управ­ле­ния — исклю­че­ние было сде­лано в связи с пере­профи­ли­ро­ва­нием реак­тора на про­из­вод­ство три­тия, необ­хо­димого для созда­ния водо­род­ной бомбы.

Конечно, за прошед­шие несколько месяцев В. П. Мура­вьев не мог в пол­ной мере осво­ить все нюансы реак­тор­ного хозяйства, поэтому он тща­тельно под­би­рал службу управ­ле­ния, при­глашая к себе на работу заве­домо хороших спе­ци­а­ли­стов.

Кол­лек­тив нового объекта был полон твор­че­ского задора и жела­ния сде­лать всё, что в силах каж­дого. Инже­нерно-тех­ни­че­ские работ­ники были актив­ными участ­ни­ками мон­тажа и наладки, а нередко выпол­няли и любые тяже­лые работы.

Стро­и­тельство реак­тора АВ-3, нача­тое в марте 1951 года, было завершено в рекордно корот­кие сроки — всего за 1 год и 8 месяцев. 15 сен­тября 1952 года Госу­дар­ствен­ная комис­сия при­няла реак­тор АВ-3 в экс­плу­а­тацию. К этому времени была закон­чена подго­товка экс­плу­а­таци­он­ного пер­со­нала, раз­ра­бо­таны тех­но­логи­че­ские инструкции.

4 октября состо­ялся физи­че­ский пуск реак­тора, нача­лась комплекс­ная подго­товка обо­ру­до­ва­ния для работы на мощ­но­сти. Физпуск и энергопуск реак­тора про­во­ди­лись в при­сут­ствии и под руко­вод­ством И. В. Кур­ча­това. Это был очень ответ­ствен­ный момент. В отли­чие от пус­ков преды­дущих реак­то­ров, на АВ-3 был реа­ли­зо­ван изме­нен­ный режим работы, с иными физи­че­скими харак­те­ри­сти­ками и соста­вом актив­ной зоны.

15 октября 1952 года в жур­нале тех­но­логи­че­ских рас­по­ряже­ний была сде­лана сле­дующая запись: «Началь­нику объекта АВ-3 В. П. Мура­вьеву, гл. инже­неру Б. В. Бро­хо­вичу. В соот­вет­ствии с программой пуска объекта АВ-3 раз­решить подъем мощ­но­сти на первую ступень до 17 %». Этот документ подпи­сали заме­сти­тель началь­ника главка Е. П. Слав­ский, дирек­тор ком­би­ната Б. Г. Муз­ру­ков, гл. инже­нер ком­би­ната Г. В. Мишен­ков, его заме­сти­тель Н. А. Семе­нов и науч­ный руко­во­ди­тель B. C. Фур­сов. В тече­ние суток реак­тор был выве­ден на мощ­ность 17 % от про­ект­ной, затем мощ­ность ступе­нями в тече­ние пят­на­дцати суток была под­нята до про­ект­ной.

Уже в пер­вые месяцы экс­плу­а­тации реак­тора был выяв­лен ряд суще­ствен­ных недо­стат­ков в работе реак­тора, в том числе нару­ше­ние герме­тич­но­сти обо­лочки ура­но­вого топ­лива. Это при­вело к радио­ак­тив­ному загряз­не­нию цен­траль­ного зала реак­тора, всего завода и комму­ни­каций вплоть до озера Кызыл-Таш. Загряз­не­ния доба­вили много хлопот В. П. Мура­вьеву, так как в помеще­ниях при­хо­ди­лось неод­но­кратно менять лино­леум, пере­об­лицо­вы­вать полы в помеще­ниях.

В 7.30 утра 12 авгу­ста 1953 года пер­вая совет­ская водо­род­ная бомбы РДС-6с была успешно взо­рвана на Семи­па­ла­тин­ском полигоне. 31 декабря 1953 года вышло Поста­нов­ле­ние СМ СССР «О при­суж­де­нии Ста­лин­ских премий науч­ным и инже­нерно-тех­ни­че­ским работ­ни­кам Мини­стер­ства сред­него маши­но­стро­е­ния и других ведомств за созда­ние водо­род­ной бомбы и новых кон­струкций атом­ных бомб», кото­рым за раз­ра­ботку и промыш­лен­ное осво­е­ние мето­дов выде­ле­ния и пере­ра­ботки три­тия Вален­тину Пав­ло­вичу Мура­вьеву была при­суж­дена Ста­лин­ская премия II степени.

Но в канун Нового года на реак­торе АВ-3 вновь созда­ется ава­рий­ная ситу­ация. 27 декабря 1953 года при про­ве­де­нии перегрузки реак­тора в шахте перегрузки про­изошло закли­ни­ва­ние кюбеля с рабо­чей про­дукцией — облу­чен­ными ура­но­выми бло­ками. Дистанци­онно устра­нить ава­рий­ную ситу­ацию не уда­лось, и тогда В. П. Мура­вьев и заме­сти­тель глав­ного инже­нера Т. П. Нико­лаев решили попытаться лично лик­ви­ди­ро­вать закли­ни­ва­ние: они пооче­редно забегали в цен­траль­ный зал реак­тора и уда­рами кувалды по штоку кюбеля пыта­лись разгру­зить его. Сде­лать это не уда­лось, но они оба полу­чили зна­чи­тель­ную дозу радио­ак­тив­ного облу­че­ния — от 80 до 100 рентген. Впо­след­ствии кюбель разгру­зили вруч­ную — сол­даты забегали в цен­траль­ный зал, извле­кали по одному облу­чен­ному блоку и сбра­сы­вали его в шахту перегрузки. Все они, конечно, также полу­чили зна­чи­тель­ную дозу облу­че­ния.

В. П. Мура­вьев и Т. П. Нико­лаев лечи­лись в боль­нице, облы­сели, но волосы потом вновь отрасли. Медики дали рекомен­дацию выве­сти обоих в чистые усло­вия труда. Вслед­ствие этого руко­вод­ство отрасли при­няло реше­ние пере­ве­сти В. П. Мура­вьева на другое предпри­я­тие — ком­би­нат № 815 (Горно-хими­че­ский ком­би­нат), где глу­боко под зем­лей созда­ва­лось новое реак­тор­ное про­из­вод­ство, стро­ился пер­ве­нец ком­би­ната — реак­тор АД.

Пла­нами Пер­вого Глав­ного управ­ле­ния датой ввода в экс­плу­а­тацию реак­то­ров на ком­би­нате № 815 был опре­де­лен 1952 год, затем дату пуска пере­несли на IV квар­тал 1956 года. Стро­и­тельство основ­ных объек­тов шло тяжело. Годо­вой план 1954 года был выпол­нен на 98,3 %.

В. П. Мура­вьев при­был в Желез­ногорск в июне 1954 года. Ехал он как дирек­тор реак­тор­ного завода, однако при­ка­зом Мини­стер­ства был назна­чен глав­ным меха­ни­ком ком­би­ната. В сен­тябре 1954 года эта ошибка была исправ­лена, и он при­ступил испол­не­нию обя­зан­но­стей началь­ника реак­тор­ного завода «А». Свою работу он начал с комплек­тации штата стро­ящегося реак­тора АД, опи­ра­ясь на спе­ци­а­ли­стов ком­би­ната № 817 и при­вле­кая моло­дых спе­ци­а­ли­стов, рабо­тавших на площадке.

К октябрю 1957 года был завершен мон­таж метал­ло­кон­струкций, начался мон­таж гра­фи­то­вой кладки. На пус­ко­вых рабо­тах на реак­торе одно­временно тру­ди­лись сотни чело­век.

К авгу­сту 1958 года все подго­то­ви­тель­ные работы на реак­торе АД были завершены. 18 авгу­ста 1958 года в 17 часов 40 минут нача­лась загрузка рабо­чих ура­но­вых бло­ков в актив­ную зону реак­тора. Пер­вый ура­но­вый блок загру­зил в реак­тор началь­ник 4-го Глав­ного управ­ле­ния Мин­сред­маша А. Д. Зве­рев, вто­рой — дирек­тор ком­би­ната А. Р. Белов, тре­тий — дирек­тор реак­тор­ного завода В. П. Мура­вьев.

28 авгу­ста 1958 года был подпи­сан акт о готов­но­сти, и дана команда на подъем мощ­но­сти реак­тора. В 16 часов 47 минут теп­ло­вая мощ­ность достигла 260 МВт, тем самым реак­тор АД и Горно-хими­че­ский ком­би­нат вступил в строй действующих предпри­я­тий страны.

Пер­вые годы экс­плу­а­тации реак­тора выявили немало «узких» мест в кон­струкции реак­тора и его топ­лива. Из-за низ­кой надеж­но­сти ура­но­вых бло­ков про­ис­хо­дило много непла­но­вых оста­но­вок реак­тора, что ска­зы­ва­лось на выпол­не­нии плана про­из­вод­ства основ­ной про­дукции ком­би­ната — плу­то­ния. Тяже­лая нерв­ная обста­новка при­во­дила и к ошиб­кам опе­ра­то­ров. И в даль­нейшем экс­плу­а­тация реак­тора была непро­стой и лишь к 70-м годам, после суще­ствен­ной модер­ни­за­ции объекта его работа при­няла ста­биль­ный харак­тер.

Почти сразу после вве­де­ния в экс­плу­а­тацию реак­тора АД на ГХК начался мон­таж вто­рого, а затем и тре­тьего реак­тора — АДЭ-1 и АДЭ-2. Если реак­тор АД рабо­тал только на нара­ботку плу­то­ния, то новые атом­ные уста­новки должны были выра­ба­ты­вать и элек­три­че­ство.

27 июля 1961 года в 12 час. 38 мин. реак­тор АДЭ-1 был выве­ден на мощ­ность 300 мВт и в этот же день он был при­нят в экс­плу­а­тацию, однако по ряду при­чин реак­тор АДЭ-1 так и не зара­бо­тал в энерге­ти­че­ском режиме.

25 января 1964 года в 3 часа 17 минут реак­тор АДЭ-2 был выве­ден на первую ступень мощ­но­сти. 31 января в 15 часов 00 минут была вклю­чена пер­вая тур­бина и нагружена до мощ­но­сти 2 МВт, а через пол­часа — до 15 МВт. Впер­вые в Совет­ском Союзе, в мире, промыш­лен­ный атом­ный уран-гра­фи­то­вый реак­тор был пущен сразу в энерге­ти­че­ском режиме, минуя ста­дию работы реак­тора на «про­ток». Таким обра­зом, в этот день вступила в строй един­ствен­ная в мире под­зем­ная атом­ная элек­тро­станция.

За пуск реак­тора АДЭ-2 сразу в энерге­ти­че­ском режиме, минуя ста­дию работы на про­ток, пяти работ­ни­кам ком­би­ната, в том числе и В. П. Мура­вьеву, была при­суж­дена Ленин­ская премия.

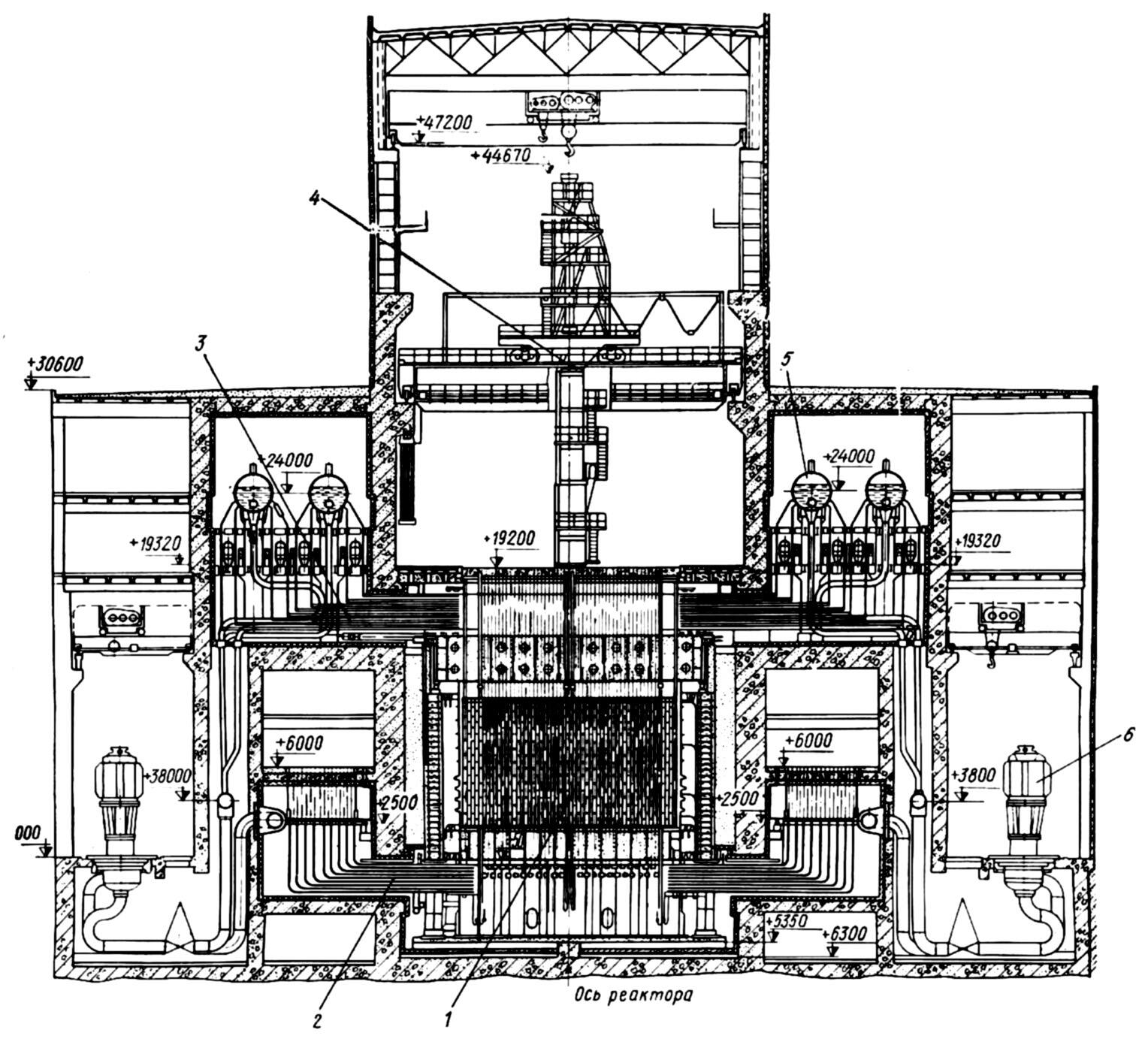

А впе­реди его ждала новая долж­ность и новая задача — 6 декабря 1966 года В. П. Мура­вьева, как спе­ци­а­ли­ста по стро­и­тельству, пуску и экс­плу­а­тации уран-гра­фи­то­вых реак­то­ров, назна­чают дирек­то­ром стро­ящейся Ленинград­ской атом­ной станции, рас­по­ложен­ной в 70 км по прямой к западу от Ленинграда, в 4 км от поселка Сос­но­вый Бор. Основу будущего гиганта энерге­тики должны были соста­вить уран-гра­фи­то­вые реак­тора большой мощ­но­сти РБМК-1000.

В день сво­его при­езда в п. Сос­но­вый Бор, пер­вое, что сде­лал В. П. Мура­вьев, — вме­сте с началь­ни­ком стройки В. Н. Латием осмот­рел посе­лок и площадку стро­и­тельства. Место, где пред­сто­яло воз­во­дить глав­ное зда­ние будущей станции, было сплош­ным боло­том, поросшим кустар­ни­ком и ред­ко­ле­сьем. Пер­вый рабо­чий каби­нет дирек­тора рас­по­лагался сна­чала в зда­нии Науч­ного и тех­но­логи­че­ского инсти­тута (НИТИ), затем штаб стройки переме­стился в бре­зен­то­вую палатку, уста­нов­лен­ную напро­тив базы ОРС рядом со стро­и­тельно-мон­таж­ным управ­ле­нием № 4, в одно­этаж­ном домике кото­рого разме­сти­лись канце­ля­рия и бухгал­те­рия АЭС.

В январе 1967 года испол­ни­тель­ным коми­те­том Ленинград­ского област­ного совета под стро­и­тельство атом­ной станции выде­ля­ется 157 гек­та­ров земли в Ломо­но­сов­ском районе. И с этого момента начи­на­ется очень плот­ный, напряжен­ный ритм работы. Пер­вый ковш земли из кот­ло­вана под фун­дамент глав­ного зда­ния будущей Ленинград­ской АЭС экс­ка­ва­тор под­нял 6 июля 1967 года. Пер­вый кубометр бетона в осно­ва­ние реак­тора был уложен 12 сен­тября 1967 года. 30 июня 1971 года шахта реак­тора была сдана под сборку и мон­таж тех­но­логи­че­ских метал­ло­кон­струкций.

Для уско­ре­ния стро­и­тельства дирек­тор ЛАЭС убе­дил руко­вод­ство Мин­сред­маша пере­дать в веде­ние станции все бюджет­ные рас­ходы на научно-иссле­до­ва­тельские и опытно-кон­струк­тор­ские работы, что стало пер­вым опытом такого рода.

В. П. Мура­вьев стал не только дирек­то­ром, орга­ни­за­то­ром, но и душой всего кол­лек­тива станции. К моло­дым сотруд­ни­кам он отно­сился, как отец род­ной. Никогда не кри­чал на про­ви­нившихся. Надо сде­лать заме­ча­ние — делал его без сви­де­те­лей. А стро­ящейся станцией он про­сто жил. И не было для него ничего глав­нее, важ­нее и ответ­ствен­нее в жизни, чем станция.

21 декабря 1973 года реак­тор РБМК энерго­блока № 1 с тур­бо­ге­не­ра­то­ром № 2 был постав­лен под промыш­лен­ную нагрузку для комплекс­ного опро­бо­ва­ния и предъяв­ле­ния Госу­дар­ствен­ной при­емоч­ной комис­сии. Реак­тор был выве­ден на мощ­ность 150 МВт(эл.), на кото­рой он про­ра­бо­тал 72 часа. Затем мощ­ность была уве­ли­чена до 200 МВт, на кото­рой реак­тор про­ра­бо­тал 17 суток. 1 ноября 1974 года энерго­блок выве­ден на про­ект­ный уро­вень мощ­но­сти 1000 МВт.

11 июля 1975 года был под­клю­чен к сети и энерго­блок № 2 Ленинград­ской АЭС.

Работа новых энерго­бло­ков не обхо­ди­лась без про­ис­ше­ствий. На началь­ном этапе мас­со­вой про­блемой стало закли­ни­ва­ние запор­ных устройств топ­лив­ных кана­лов, кон­струкцию кото­рых при­ш­лось срочно менять. 6 фев­раля 1974 года в результате вскипа­ния воды с после­дующими гид­ро­уда­рами про­изошёл раз­рыв промежу­точ­ного кон­тура на блоке № 1. А 30 ноября 1975 года на энерго­блоке № 1 про­изошла пер­вая круп­ная ава­рия, сопро­вож­давша­яся рас­плав­ле­нием топ­лив­ного канала и при­вед­шая к радио­ак­тив­ным выбро­сам. Эта ава­рия, высве­тившая кон­струк­тив­ные недо­статки реак­тора РБМК-1000, фак­ти­че­ски стала пред­те­чей ава­рии 1986 года на реак­торе РБМК-1000 Чер­но­быльской АЭС.

10 мая 1975 года нача­лись работы по сооруже­нию вто­рой оче­реди ЛАЭС, где воз­во­ди­лись энерго­блоки с реак­то­рами РБМК 2-го поко­ле­ния. При их про­ек­ти­ро­ва­нии были исполь­зо­ваны новые науч­ные достиже­ния, изме­ни­лась компо­новка бло­ков, повышена сбор­ность стро­и­тель­ных кон­струкций.

В. П. Мура­вьев умело соче­тал про­из­вод­ствен­ную дея­тель­ность с обще­ствен­ной рабо­той, неод­но­кратно изби­рался депу­та­том Сос­но­во­бор­ского город­ского Совета народ­ных депу­та­тов, чле­ном Сос­но­во­бор­ского город­ского испол­ни­тель­ного коми­тата, чле­ном парт­кома предпри­я­тия.

В. П. Мура­вьев был чело­ве­ком общи­тель­ным, умел созда­вать атмо­сферу дело­вого и твор­че­ского сотруд­ни­че­ства. И где бы он ни рабо­тал, везде созда­вал кол­лек­тив еди­номыш­лен­ни­ков, кото­рый в шутку назы­вали «мура­вей­ни­ком», сим­во­ли­зи­рующим тру­до­лю­бие и само­от­вержен­ность.

Но воз­раст и про­блемы со здо­ро­вьем давали о себе знать, и 3 фев­раля 1977 года В. П. Мура­вьев перешел на долж­ность заме­сти­теля дирек­тора по капи­таль­ному стро­и­тельству, и с этой долж­но­сти 19 января 1986 года он ухо­дит на пен­сию.

За высо­кие пока­за­тели в труде и большой лич­ный вклад в раз­ви­тие цвет­ной метал­лургии и атом­ной энерге­тики Мура­вьев Вален­тин Пав­ло­вич был награж­ден двумя орде­нами Ленина, орде­ном Тру­до­вого Крас­ного Знамени, двумя орде­нами «Знак Почета» и пятью меда­лями.

12 апреля 1986 года реше­нием Сос­но­во­бор­ского город­ского Совета народ­ных депу­та­тов за большие заслуги в созда­нии г. Сос­но­вый Бор, стро­и­тельство и осво­е­ние мощ­но­стей Ленинград­ской атом­ной элек­тро­станции им. В. И. Ленина, актив­ную обще­ствен­ную работу Вален­тину Пав­ло­вичу было при­сво­ено зва­ние «Почет­ный граж­да­нин города Сос­но­вый Бор».

Мура­вьев Вален­тин Пав­ло­вич умер 16 июня 1988 года. Похо­ро­нен на город­ском Ковашев­ском клад­бище.

17 марта 2003 года реше­нием Собра­ния пред­ста­ви­те­лей Мура­вьев Вален­тин Пав­ло­вич зане­сен в Книгу Славы города Сос­но­вый Бор (посмертно). В Сос­но­вом Бору на доме девять по улице Ком­со­мольской, где он про­жил долгие и счаст­ли­вые годы, уста­нов­лена мемо­ри­аль­ная доска.

В 2013 году име­нем Мура­вьева названа одна из новых улиц города Сос­но­вый Бор.


Библиография‍2
